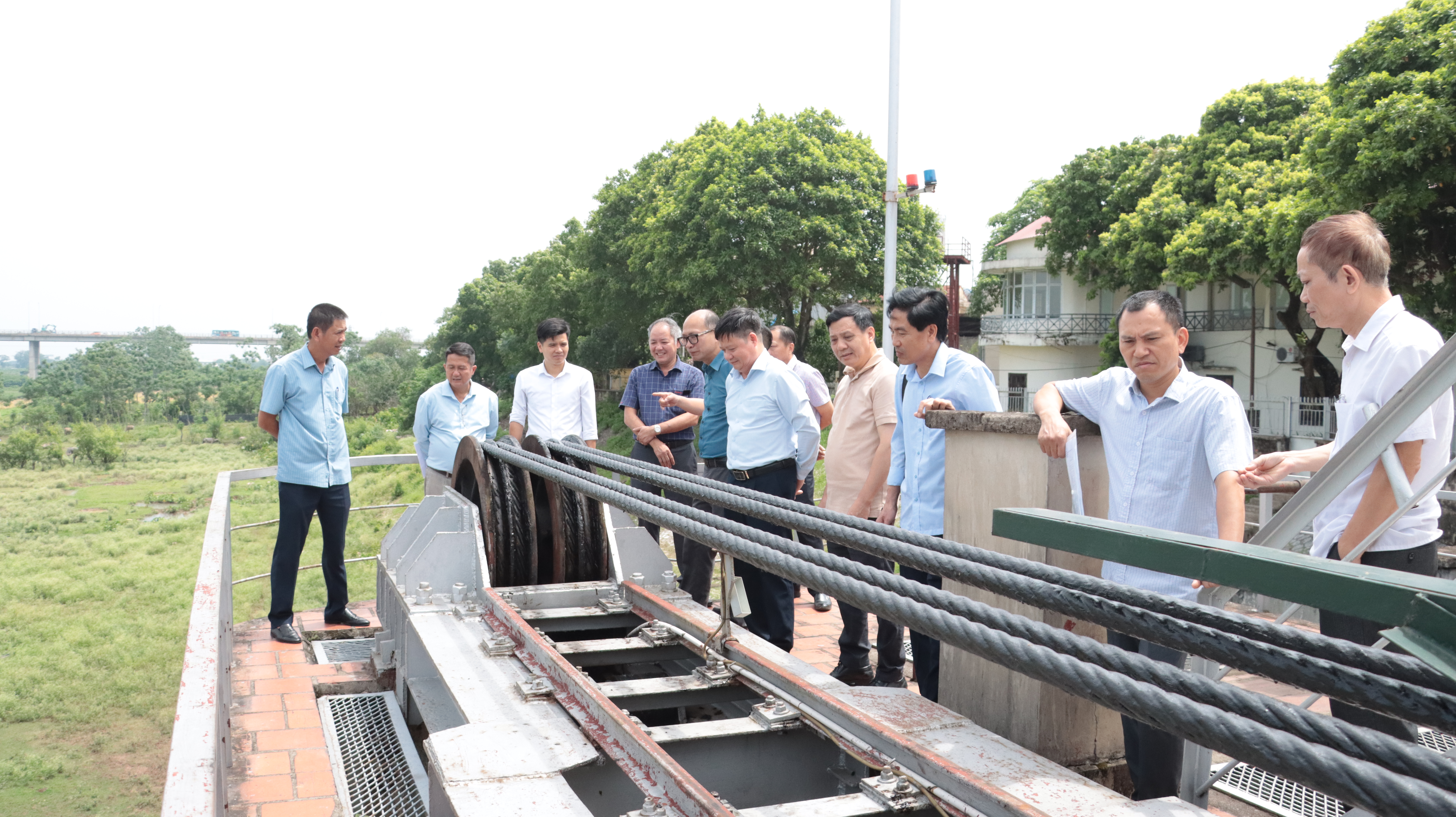

Báo cáo tại hội nghị, Ban Quản lý, duy tu các công trình nông nghiệp và môi trường Hà Nội cho biết, để đánh giá khả năng sẵn sàng làm nhiệm vụ chuyển lũ của cụm công trình đầu mối phân lũ sông Đáy trong mùa lũ năm 2026, Ban đã triển khai thực hiện công tác bảo dưỡng, tu sửa và vận hành thường xuyên cụm công trình đầu mối phân lũ sông Đáy ngay từ đầu năm theo kế hoạch duy tu bảo dưỡng cụm công trình đầu mối phân lũ sông Đáy năm 2026, bao gồm các công việc kiểm tra, bảo dưỡng, tu sửa về cơ khí, điện, thuỷ công, thuỷ văn và vận hành hệ thống máy móc, thiết bị tại 4 công trình (Đập Đáy, cống Vân Cốc, cống Cẩm Đình, cống Hiệp Thuận). Tuy nhiên, trong quá trình quản lý, vận hành vẫn còn một số tồn tại, hạn chế do đó về lâu dài để cụm công trình đầu mối phân lũ sông Đáy đảm bảo ổn định và sẵn sàng thực hiện lệnh chuyển lũ từ sông Hồng và sông Đáy, Ban Quản lý, duy tu các công trình nông nghiệp và môi trường đề nghị Sở Nông nghiệp và Môi trường Hà Nội báo cáo UBND thành phố Hà Nội, Bộ Nông nghiệp và Môi trường có chủ trương và bố trí kinh phí để đầu tư cải tạo, nâng cấp tổng thể cụm công trình đầu mối phân lũ sống Đáy. Trước mắt trong năm 2026 – 2027 đề nghị cho triển khai thực hiện một số dự án như: cải tạo, lát lại phần gạch bong chóc trên mặt sàn công tác trụ pin Đập Đáy, cải tạo và nâng cấp cầu công tác và phụ pin cống Vân Cốc; cải tạo và nâng cấp các cầu giao thông trên tuyến kênh dẫn Cẩm Đình – Hiệp Thuận; cắm mốc cụm công trình Đầu mối phân lũ sông Đáy.
Thời gian Tổng kiểm tra được thực hiện trong ngày 3 ngày (từ ngày 10/6/2026 đến ngày 12/6/2026), thực hành nâng, hạ 26 cửa công trình Vân Cốc và 6 cửa công trình Đập Đáy. Sau khi hoàn thành kiểm tra vận hành, Đoàn kiểm tra sẽ đánh giá kết quả công tác quản lý, bảo dưỡng, tu sửa và vận hành cụm công trình Đập Đáy, cống Vân Cốc; khả năng làm việc của công trình, độ tin cậy của các thiết bị điện, cơ khí và công trình thủy công trong điều kiện khô không có nước lũ và đề xuất việc đưa công trình sẵn sàng làm nhiệm vụ chuyển lũ trong mùa lũ năm 2026.
Đoàn kiểm tra yêu cầu Ban Quản lý, du tu các công trình nông nghiệp và môi trường Hà Nội chuẩn bị lực lượng và thực hiện vận hành 2 công trình thành chu trình khép kín (kéo cửa lên hết, hạ cửa xuống hết); các lực lượng tham gia vận hành phải khẩn trương nghiêm túc, thao tác chính xác, nhanh chóng, thân trọng, làm việc có kỷ luật, đảm bảo vận hành an toàn công trình.
| Cụm công trình phân lũ sông Đáy làm nhiệm vụ đưa nước sông Hồng vào sông Đáy trong mùa kiệt (từ tháng 11 đến tháng 5) với lưu lượng tối đa 100m3/s. Đưa nước thường xuyên trong mùa lũ (từ tháng 6 đến tháng 10) với lưu lượng tối đa 450m3/s khi mực nước trên các triền sông ở vùng hạ du dưới báo động I nhằm không làm ngập các bãi sông nơi có các hoạt động kinh tế cao, không làm ngập bãi Vân Cốc đồng thời không làm ảnh hưởng đến việc tiêu nước trong mùa mưa. Thoát được lưu lượng tối đa 2.500m3/s khi xuất hiện lũ có chu kỳ lặp lại lớn hơn 500 năm trên hệ thống sông Hồng hoặc xảy ra sự cố nghiêm trọng đối với hệ thống đê điều khu vực nội thành Hà Nội, sự cố trong quản lý điều hành hồ chứa. |
